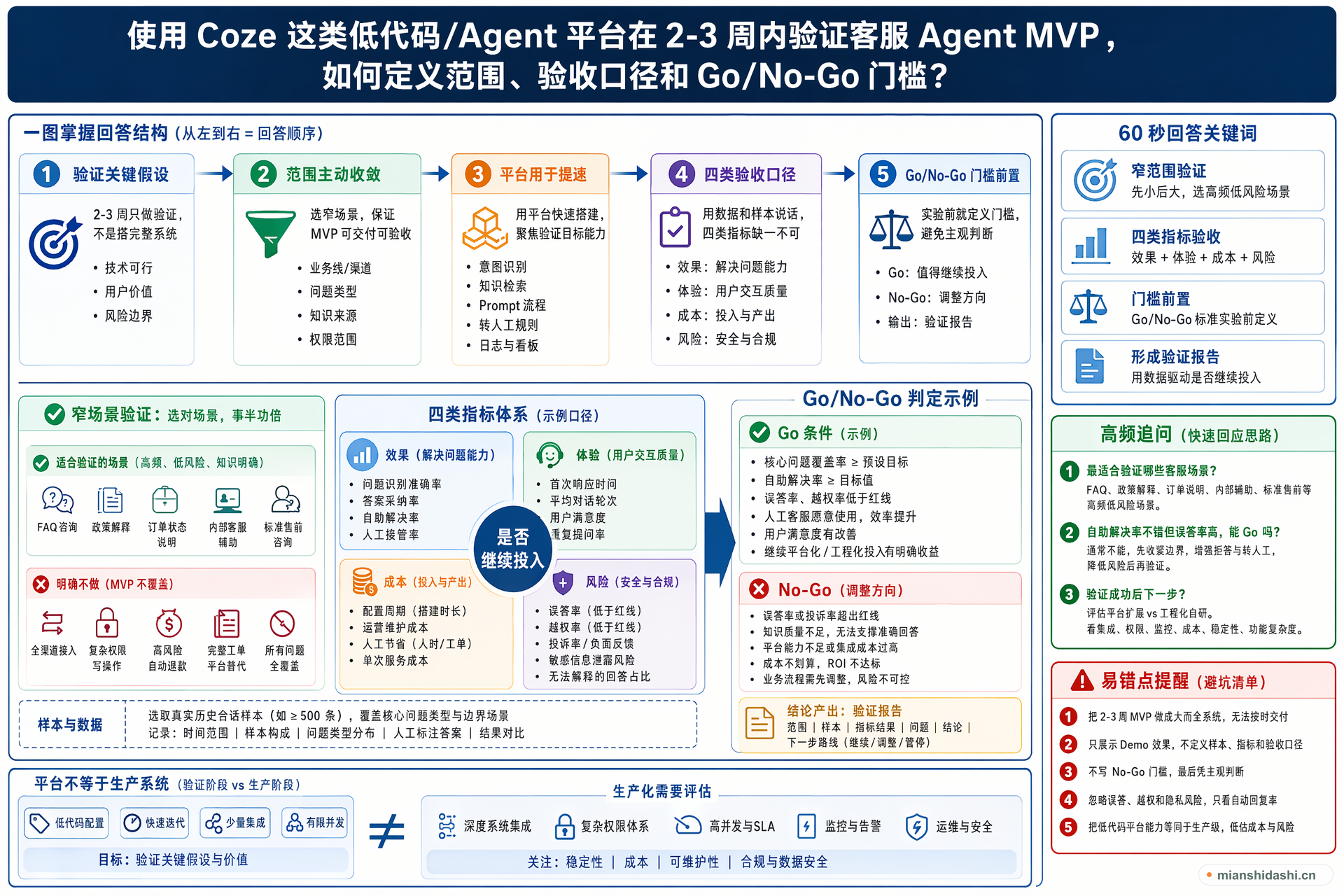

使用 Coze 这类低代码/Agent 平台在 2-3 周内验证客服 Agent MVP,如何定义范围、验收口径和 Go/No-Go 门槛?
这题考低代码或 Agent 平台快速验证的产品实验能力。回答要说明 2-3 周内如何收敛范围、定义验收口径,并用 Go/No-Go 门槛决定继续投入、调整方向或停止。
真实面经题目 · 原创解析
这题考低代码或 Agent 平台快速验证的产品实验能力。回答要说明 2-3 周内如何收敛范围、定义验收口径,并用 Go/No-Go 门槛决定继续投入、调整方向或停止。
使用 Coze 这类低代码/Agent 平台在 2-3 周内验证客服 Agent MVP,核心不是做一个看起来完整的 Demo,而是用最小成本验证关键假设:Agent 能否在目标场景里稳定理解用户问题、基于知识给出可用回答、在不确定时转人工,并带来可衡量的效率或体验改善。因此第一步要收敛范围,只选一个业务线、一个渠道、几类高频问题和明确的知识来源,例如售前 FAQ、订单查询说明、售后政策解释或内部客服助手。 范围定义上,我会明确不做什么:不做全渠道接入,不做复杂权限写操作,不做高风险自动退款,不做完整工单平台替代。平台能力主要用于快速搭建意图识别、知识库检索、Prompt 流程、转人工规则、日志记录和简单质检。验收口径要分为效果、体验、成本和风险四类:效果看问题识别准确率、答案采纳率、自助解决率、人工接管率;体验看首响、轮次、满意度和重复提问;成本看配置周期、运营维护成本和人工节省;风险看误答率、越权率、投诉、敏感信息泄露和无法解释的回答。 Go/No-Go 门槛要提前定。Go 的条件可以是:核心问题覆盖率达到预设目标,误答和高风险输出低于红线,人工客服愿意使用,客户或用户反馈有改善,并且继续平台化或工程化投入有明确收益。No-Go 不一定是失败,可能说明场景不适合自动化、知识质量不足、平台能力不满足、成本不划算或需要先改业务流程。最终产出应是验证报告:范围、样本、指标、问题、结论和下一步路线。
2-3 周周期很短,目标应是验证客服 Agent 是否能解决一个窄场景的核心问题,而不是搭完整系统。要把技术可行、用户价值和风险边界作为主要假设。
限定业务线、渠道、问题类型、知识来源和权限范围。明确不做复杂写操作、不替代人工、不覆盖所有问题,才能保证 MVP 可交付、可验收。
低代码平台适合快速配置知识库、流程、Prompt、转人工规则和日志看板。但如果涉及深度系统集成、复杂权限或高并发 SLA,MVP 阶段要先降范围。
效果指标看解决问题能力,体验指标看用户交互质量,成本指标看配置和人工节省,风险指标看误答、越权、投诉和数据安全。四类缺一不可。
门槛应在验证前定义,避免 Demo 做完后主观判断。Go 代表值得继续投入,No-Go 代表需要换场景、补知识、换方案或暂停自动化。
适合 FAQ、政策解释、订单状态说明、内部客服辅助、标准售前咨询等高频低风险场景,不适合一开始做高风险退款、复杂投诉或强权限操作。
通常不能直接 Go。客服 Agent 的误答会带来投诉和信任损失,应先收紧边界、增强拒答和转人工,再重新验证。
下一步要评估是否继续在平台上扩展,还是沉淀为自研生产链路。重点看系统集成、权限、监控、成本、稳定性和后续功能复杂度。
要说明是场景不适合、知识不足、平台能力不足、成本不划算,还是风险不可控,并给出调整建议,而不是简单写失败。
